Vi bygger högre bullerplank längs Bodenvägen i höjd med Scandic

Kort fakta om projektet

Under vecka 22, med start måndag 26 maj, kommer vi påbörja arbetet med att byta ut 100 meter av bullerplanket längs gång- och cykelvägen som löper parallellt med Bodenvägen. Detta är i höjd med hotell Scandic som ligger på andra sidan Bodenvägen. Arbetet utförs på helgfria vardagar mellan kl. 07.00-17.00.

Trafikstörningar

Risk för trafikstörningar längs Bodenvägen eftersom vi stänger av en fil i riktning in mot Luleå centrum när vi bygger på platsen

Vägbanan mot Mjölkudden längs Bodenvägen stängs under arbetstiden, se ritning för avstängning.

Vägbanan mot Mjölkudden längs Bodenvägen stängs under arbetstiden, se ritning för avstängning.

Här bygger vi

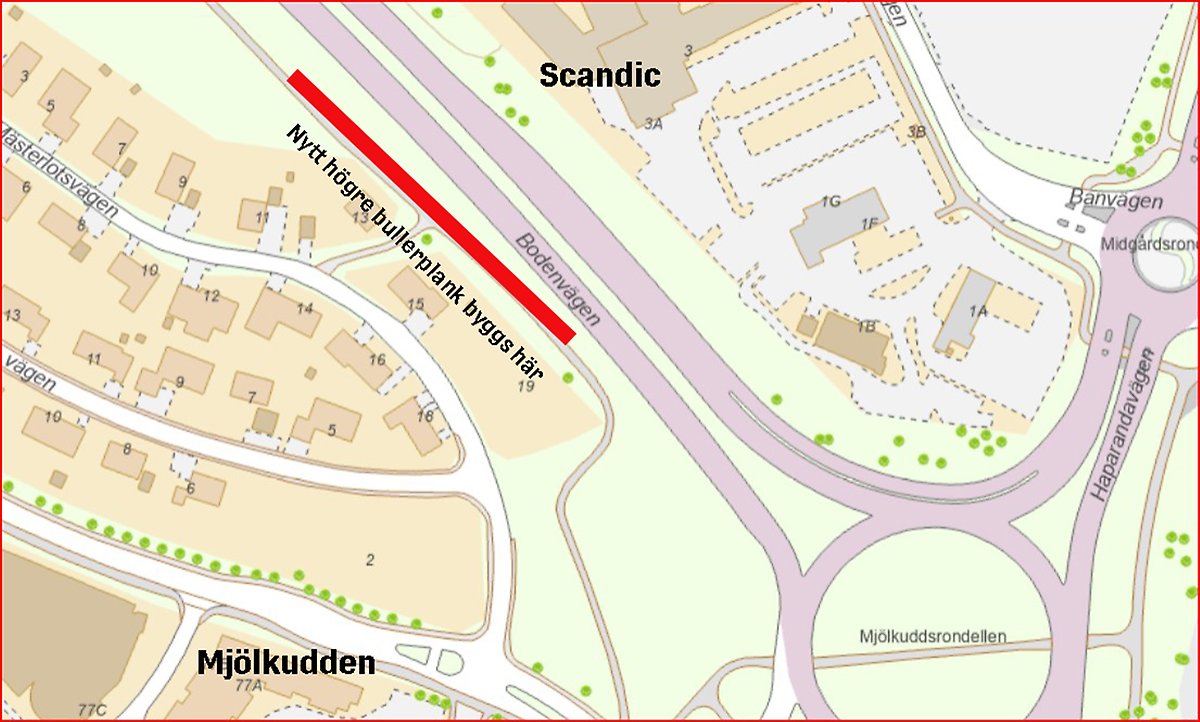

Karta som visar var den nya Hertsökolan byggsFörstora bilden

Det nya bullerplanket är något högre än nuvarande bullerplank för att begränsa bullerpåverkan från trafik längs Bodenvägen.
Arbetet inleds med att befintligt bullerplank rivs, därefter monteras
nya fundament och slutligen sätts det nya bullerplanket upp.

Innan det nya bullerplanket har monterats upp i sin helhet kan bullernivåerna tillfälligt öka inom bostadsområdet.

Arbetet genomförs i samarbete med entreprenören Nyab.

Tidplan 2025

  • 26 maj: Byggstart
  • Mitten av juli: Bygget beräknas vara klart. På grund av oväntade problem i marken har arbetet tagit längre tid än vi först beräknade.

Kontakt

Har du frågor om projektet?
Kontakta projektledare Carina Strandberg
carina.strandberg@lulea.se
0920-45 30 00
