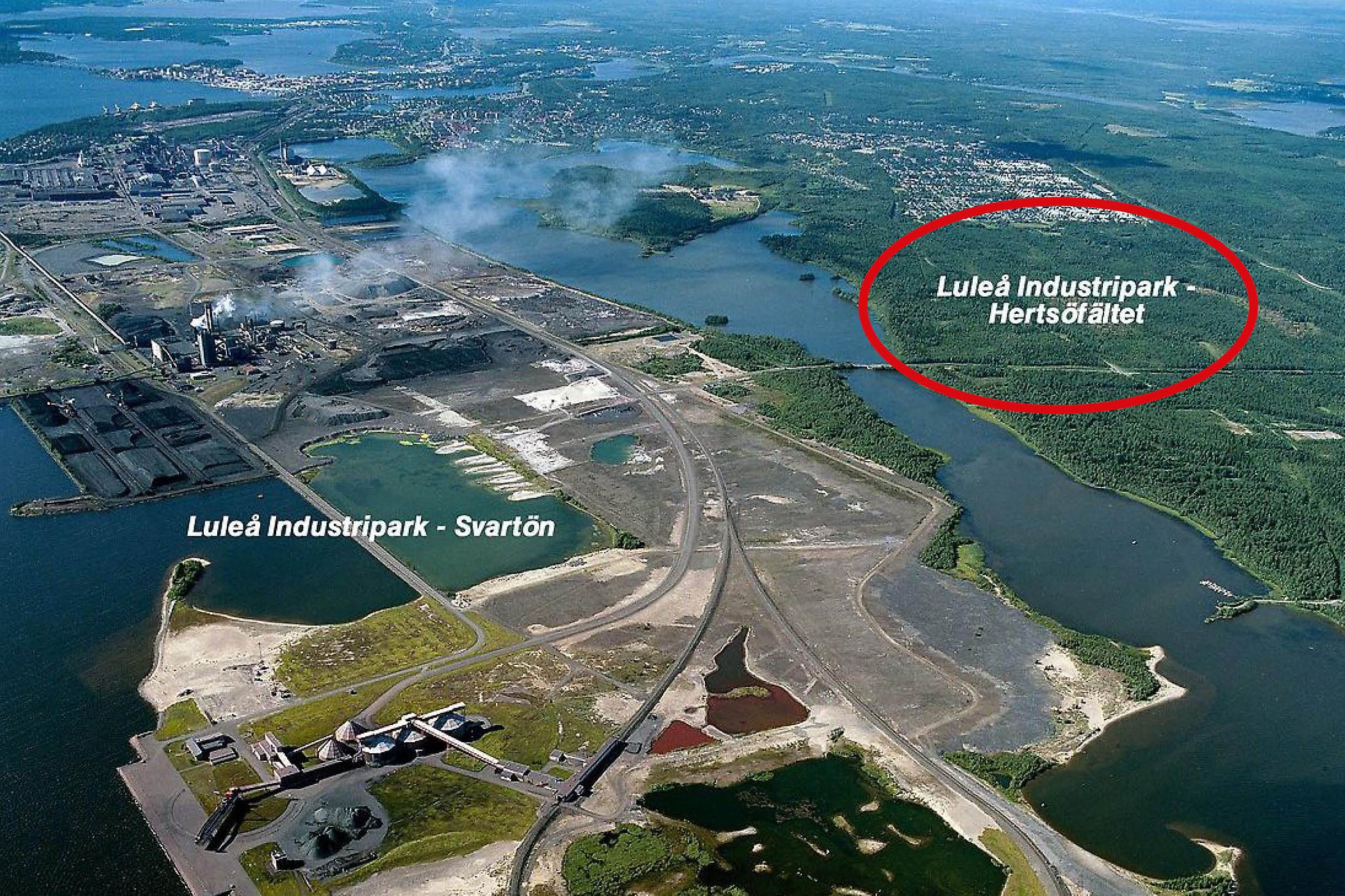

Hertsöfältet, en del av Luleå industripark

Området Hertsöfältet, som tillsammans med Svartön benämns Luleå industripark, är beläget sydost om bostadsbebyggelsen på Hertsön och nordväst om bostadsbebyggelsen på Hertsölandet. I söder finns Gräsörbron som kopplar samman Hertsöfältet och industriområdet på Svartön inklusive Luleå Hamn.

Projektet i korthet

Efter flera års arbete är den första etappen av den kommunala infrastrukturen på Hertsöfältet nu klar( oktober 2026). Det innebär att grunden är lagd för framtida verksamheter, nya etableringar och fortsatt utveckling i området.

Nya vägar, gång- och cykelvägar, vatten och avlopp, el, fiber och belysning har byggts ut för att skapa de förutsättningar som behövs för att området ska kunna växa och utvecklas under många år framöver. Arbetet har även förberett för framtida anslutningar mot Lövskär och Brandövningsfältet.

I området, kvarteret ”Hästskon” där huvudparten av etableringarna gjorts har bygget resulterat i cirka 950 meter ny väg, 1 000 meter gång- och cykelväg, 1 500 meter vatten- och avloppsledningar samt ett 50-tal nya belysningsstolpar.

Grunden är lagd för fortsatt utveckling

Även om den första etappen nu är avslutad finns ännu inga beslut om exakt hur nästa steg på Hertsöfältet kommer att se ut. Den fortsatta utvecklingen påverkas av de behov som växer fram i området framledes.

Under de närmaste åren fortsätter därför planeringen för kommande etapper. Men tack vare de investeringar som nu genomförts finns en stabil grund på plats som ger förutsättningar för fortsatt utveckling på Hertsöfältet, samtidigt som kommunen har möjlighet att anpassa nästa steg efter framtida behov och etableringar.

Aktuellt på området

Naturinventering och miljöutredning pågår på land och vatten under hösten 2026. Vid frågor kan ni kontakta projektansvarig Magnus Bäckström på Lumire. Länk till annan webbplats, öppnas i nytt fönster.

Tidplan

Mer om projektet

Specialtransporter

SSAB - Transporter till industrin via Hertsön

(25-11-19) hölls informationsmöte kring byggnationen av SSAB:s nya elektrostålverkLänk till extern webbplats – ett 1,5 km långt bygge som beräknas vara klart 2029 och som så småningom ska ersätta den nuvarande masugnsproduktionen.

Projektet kostar 50 miljarder kronor och ska producera nya typer av stålprodukter fossilfritt, ersätta företagets äldre produktionsanläggningar och minska Sveriges koldioxidutsläpp med sju procent.

Tunga hjultransporter, med mängder av material som ska transporteras in och ut från området till bygget planeras köra via E4 och in via Örnäsrondellen över Hertsölandet och via Uddebovägen.

Det handlar om ungefär 250 lastbilar per dag utifrån SSAB:s senaste beräkning – något som kan förändras beroende på om material kan fraktas på annat vis.

Det finns även planerar för transportvägar via tåg eller båt också.

SSAB medger att det blir en påverkan på trafiken som de bedömer att vägnätet i Luleå klarar av att hantera.

Duroc

Verksamhet i gång sedan hösten 2025.

BDX

Köpt del av tidigare markanvisad yta. Återstående del har förlängd markanvisning.

Uniper

Markanvisning.

Talga

Köpt mark.

Stena

Markanvisning.

Östlings Trafik AB

Markanvisning.

Skanska (tidigare Snells betong)

Arrenderar mark

NYAB

Arrenderar mark.

SSAB

Arrenderar mark.

Så tar du dig till Laxfiskets småbåtshamn

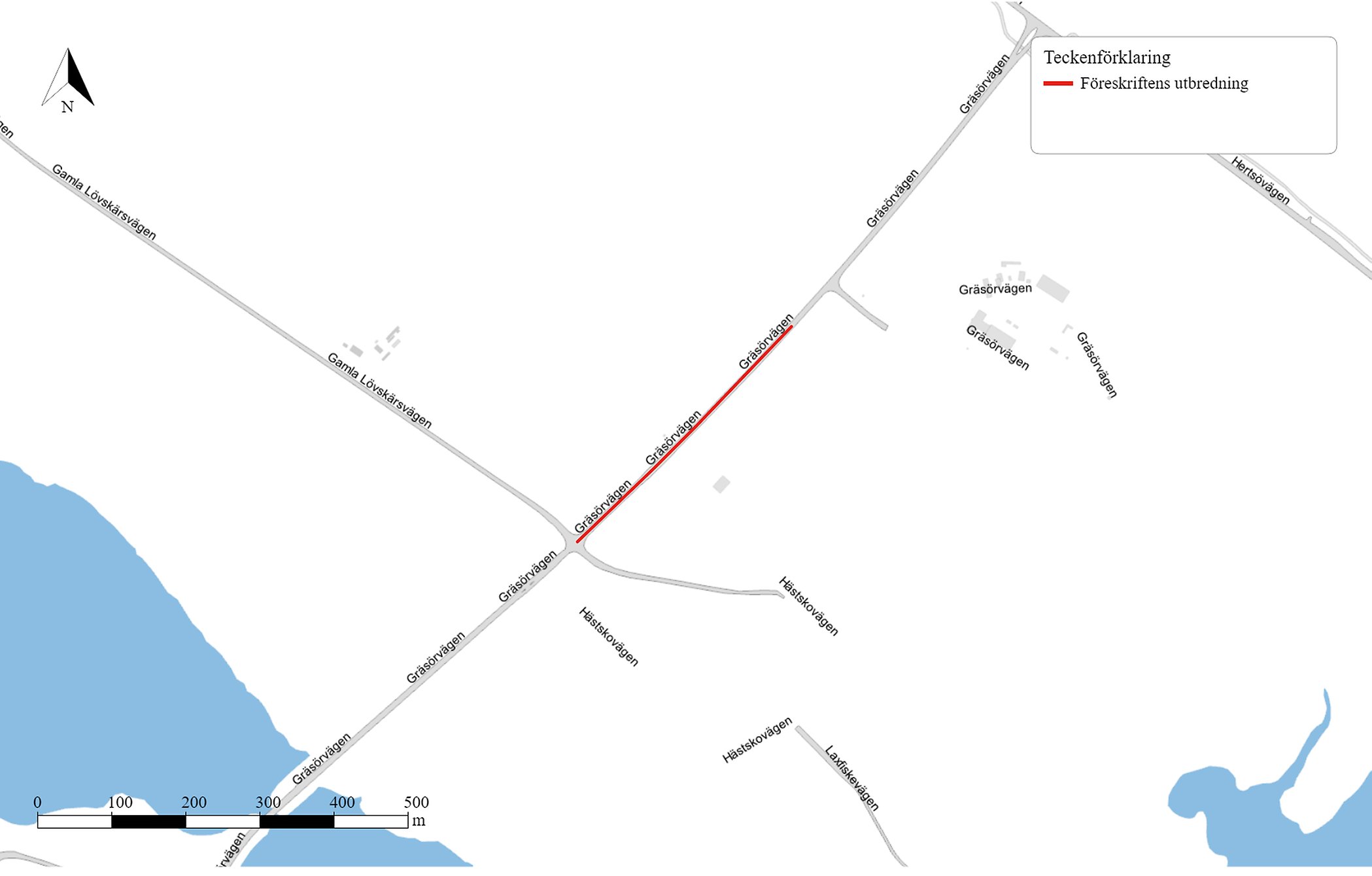

Kommunens infrastrukturprojekt på Hertsöfältet är klar för tillfället. Tillfällig väg genom Harrbäckvägen ner till småbåtshamnen stängs för genomfart.

Hamngästerna leds om återigen via Gräsörvägen och nya Hästskovägen. Följ orange hänvisning.

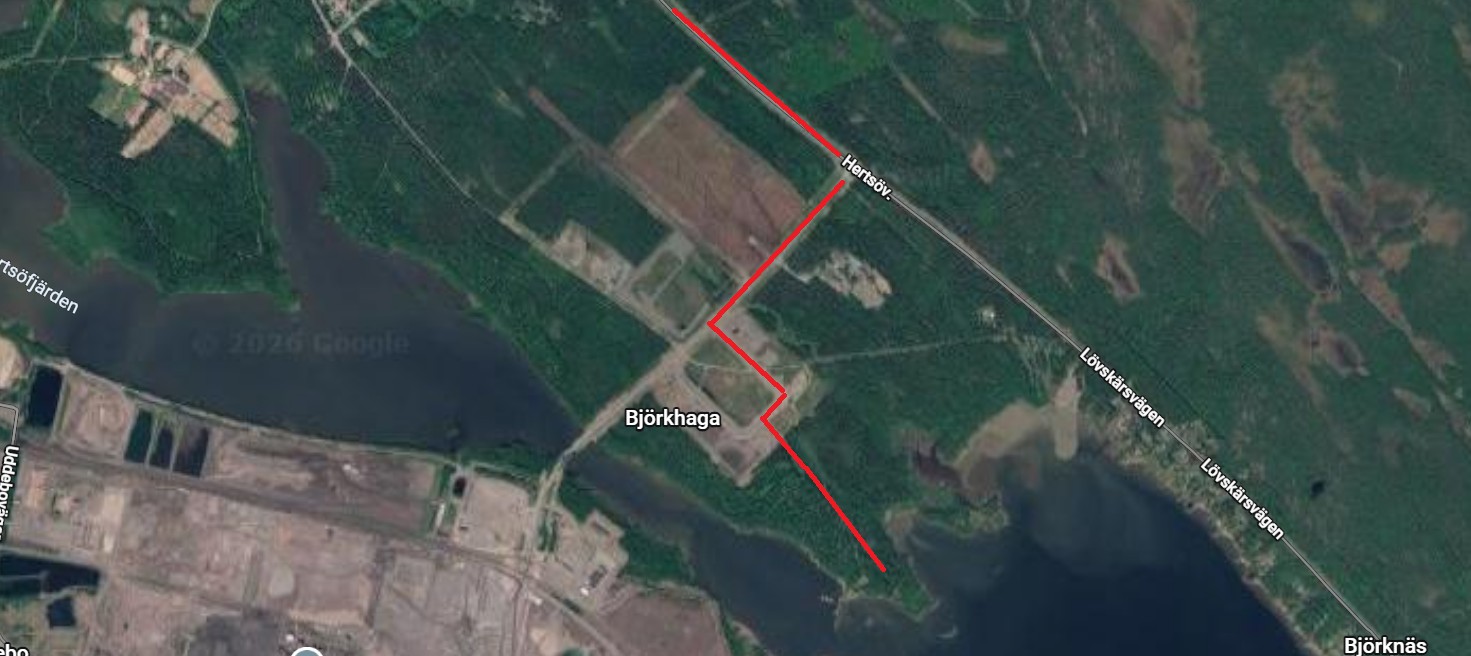

I samband med byggnationerna på Hertsöns Industripark stängdes vägen till Getholmsskatans småbåtshamn. I november 2026 öppnas vägen igen.

Väg till hamnen.

Förbud mot obehörig trafik

Gräsörvägen är avstängd för allmänheten. Endast behörig personal och byggtrafik är tillåten i området.

Påverkan på ridvägarna på Hertsön

Förutom en begränsad framkomlighet kommer ridvägarna vid Hertsö ridhus att påverkas och där pågår ett samarbete med Hertsö ridhus, och fokus är att minimera störningarna för verksamheten.

Vattenfall Eldistribution tar det första steget med förstärkningarna av regionnätet till Luleå, en ledning mellan Lerbäcken och Hertsöfältet.

Byggstart 2023

För att möjliggöra tillväxten i Luleå och samtidigt säkra en tillförlitlig och stabil elleverans, inleder nu Vattenfall Eldistribution arbetet med att bygga ut och förstärka regionnätet runt Luleå. Förstärkningarna i området ökar överföringskapaciteten till Luleå och möjliggör samtidigt etableringen av energikrävande industrietableringar i Luleå.

Den nya ledningen mellan Lerbäcken och Hertsöfältet byggs i samarbete med Luleå Energi och kommer att öka matningskapaciteten till Luleå tätort. Den ansluter till den nya stationen på Hertsöfältet som också byggs i samverkan mellan bolagen.

Hertsöfältet hos Vattenfall Länk till annan webbplats, öppnas i nytt fönster.

Fakta om ledningen

  • Anläggningen av denna ledning utgör den första etappen i förstärkningarna av Vattenfall Eldistributions regionnät runt Luleå.
  • Ledningen är ca 6,5 km lång och går mellan en befintlig station vid Lerbäcken i Luleå och den nya station som byggs på Hertsöfältet. Stationen på Hertsöfältet byggs av Luleå Energi i samverkan med Vattenfall Eldistribution.

Mer information och uppdateringar kring arbetet med Vattenfalls arbete i området kring Hertsöfältet hittar du på Vattenfalls webbplats:

Svartbyn–Hertsöfältet

I nästa etapp planerar Vattenfall att bygga två nya 150 kV-kraftledningar mellan Svartbyn i Bodens kommun och Hertsöfältet i Luleå kommun.

Ledningarna syftar dels till att förstärka regionnätet i området och öka överföringskapaciteten till Luleå tätort, dels till att möjliggöra etablering av energikrävande industrietableringar i Luleå. De planerade ledningarna sträcker sig mellan den befintliga transformatorstationen Svartbyn, cirka 6,5 kilometer sydost om Boden, och en ny transformatorstation på Hertsöfältet, östra Luleå. Ledningarna bedöms bli cirka 38-39 kilometer långa.

Mer information om projektet hittar du här: Svartbyn-Hertsöfältet

Vatten och avloppsprojektet Östra Länken gynnar Luleå Industripark

Avloppsledningarna som anläggs mot Hertsön är en förutsättning för fortsatt exploatering av Hertsöfältet, Hertsöheden samt anslutning av Hertsölandet/Lövskär i enlighet med VA-plan 2030. Huvudvattenledningarna som anläggs i etapp 2-1 möjliggör framtida exploatering och förtätning på Svartön och Hertsön.

Avloppsledningarna som anläggs mot Hertsön är en förutsättning för fortsatt exploatering av Hertsöfältet, Hertsöheden samt anslutning av Hertsölandet/Lövskär i enlighet med VA-plan 2030.

Luleå kommuns vatten- och avloppssystemet har varit och är identifierat som en begränsande faktor för tillväxt. Omfattande kapacitetshöjande åtgärder krävs och för att åtgärda detta startades projektet Östra Länken. Det är ett av Luleås största anläggningsprojekt genom tiderna. Byggandet av Östra Länken startade år 2014 och ska i denna första fas vara klart 2026.

Området som Östra Länken skall passera är högaktuellt när det gäller en rad expansiva satsningar både i befintlig industri, nya etableringar och hamnverksamhet. En trygg och robust VA-försörjning utgör en grundpelare även för industriverksamhet.

Avloppsledningarna som anläggs mot Hertsön är en förutsättning för fortsatt exploatering av Hertsöfältet, Hertsöheden samt anslutning av Hertsölandet/Lövskär i enlighet med VA-plan 2030.

VA-arbeten 2023–2024 Svartöstaden och Hertsön

Under den del av projektet som kallas etapp 1, del 2 som rör sig vid Svartöstaden närmar sig arbeten rörande dragning av vatten- och avloppsledningar bostadsnära områden.

Dessutom kommer en pumpstation att återbrukas och flyttas från Tuna strand till Hertsön, där den planeras att driftsättas år 2025. Projektering av etapp 2 kommer att genomföras vilket innebär förberedande arbete som geoteknik och miljöprovtagningar för sträckan som rör sig från Örnäset till Hertsön.

Ny pumpstation och vatten- och stillvattenledningar

Under 2022/2023 planeras den första pumpstationen att börja byggas vid Gräsörenbron som ligger vid korsningen av gamla Lövskärsvägen och Gräsörenvägen.

När det gäller dagvattenhantering, grävs den inte ned, i stället används diken vilket gör att det renas på vägen till källan, som kallas recipienten.

När det gäller avverkningen av skog sker detta etappvis, utifrån besked om företag som ska etablera sig.

När väl detta arbete är igång kommer det att märkas på så vis att gång och cykeltrafikanter omleds via Hertsövägen.

Pumpstationen uppförs inom ramen för projekt Östra Länken.

Upphandlad entreprenör för deletapp Hästskovägen

2025-01-20

Upphandlingen för deletapp Hästskovägen är klar och innebär att det blir entreprenören Nyab Infra som nu kan börja anlägga kommunal infrastruktur på Hertsöfältet.

Eftersom kommunens åtagande är inom ett avgränsat industriområde kommer det inte att märkas av för gemena man. Dock tätnar trafiken längs Hertsövägen och de som färdas där kommer att mötas av mer byggtrafik under tiden arbetet pågår.

Byggstarten är beräknad till februari 2025 och bygget förväntas vara klart under hösten 2026.

Utveckling av industriområde, Hertsöfältet

Förslag till detaljplan för del av Hertsön 11:1 m fl, KLF2023/1308

Samhällsbyggnadsutskottet har beslutat 2023-10-23 (§ 21) att en ny detaljplan för Hertsöfältet ska tas fram. Huvudsyftet med planen är att möjliggöra en utveckling av befintligt industriområde genom att se över förutsättningarna att tillskapa mer byggrätt samt att kunna ordna med nödvändig teknisk försörjning

Eldistribution

2022-07-22

Vattenfall Eldistribution har beviljats linjekoncession för en 150 kV-ledning mellan Lerbäcken och Hertsöfältet i Luleå. Ledningen är den första av flera etapper i Vattenfall Eldistributions satsning för att möta den historiskt höga efterfrågan på elnätsanslutningar i området.

Mer information finns på Vattenfalls webbplats. Länk till annan webbplats, öppnas i nytt fönster.

Vägar till Hertsöfältet rustas

2021-03-05

Nu är det klart att två vägar till Hertsöfältet kan börja rustas upp. Det efter att stadsbyggnadsnämndens arbetsutskott idag godkänt igångsättningstillstånd. Därmed kan ett steg i förberedelserna för det nya industriområdet påbörjas.

Upprustning av vägar till Hertsöfältet

Arbetsutskottet godkände projektbudgeten på 13,8 miljoner kronor samt beviljade igångsättningstillstånd för upprustning av två vägar till Hertsöfältet.

Detaljplanen för Hertsöfältet, Luleå industripark, vann laga kraft den 21 januari. Därmed kan arbetet med att förbereda för det nya industriområdet påbörjas.

Stadsbyggnadsförvaltningen planerar att under 2021 genomföra upprustning av gröna vägen samt Uddebovägen, röda vägen. Den gröna vägen, cirka en kilometer, innebär även att transport av gods mellan Hertsöfältet och Luleå hamn får en betydligt genare väg än om transport sker via Hertsövägen-Svartöleden-Uddebovägen vilket innebär kortare restid och mindre utsläpp.

Ja till Hertsöfältet

2020-04-30

Idag beslutade stadsbyggnadsnämndens arbetsutskott att godkänna igångsättningstillstånd samt projektbudget för Hertsöfältet på 19 540 000 kronor.

Projekt Hertsöfältet går in i ett nytt skede och vägnätet till området behöver förstärkas inför fortsatt exploatering.

Arbetena omfattar ombyggnad och förstärkning av Hertsövägen (ca två kilometer) mellan Avaviksvägen och Gräsörenvägen, ny gång- och cykelväg längs Hertsövägen (ca en kilometer) samt transport av massor för kommunala gator till Hertsöfältet.

Kontakt

Har du frågor om arbetet på Hertsöfältet?

Projektledare: Hertsöfältet
Emma Sailamaa, Luleå kommun
E-post: emma.sailamaa@lulea.se
Telefon: 0920-45 62 68

Kommunikation: Hertsöfältet
Eva Sundgren, Luleå kommun
E-post: eva.sundgren.mangi@lulea.se
Telefon: 070-338 96 95
